Многие проекты выглядят прибыльными: работа идет, задачи закрываются, клиент доволен. Но в конце месяца оказывается, что денег в компании почти не прибавилось. Иногда — наоборот, проект уходит в минус.

Такая ситуация возникает, когда компания не ведет отдельный финансовый учет по проектам или делает это нерегулярно. Без системного контроля доходов и расходов сложно понять, какие проекты приносят прибыль, а какие работают в ноль или даже в убыток.

Разберем, как считать финансы проекта: из чего складывается бюджет, как контролировать расходы и какие инструменты помогают отслеживать прибыльность проектов. Особое внимание стоит уделять детализации каждой статьи расходов и доходов, чтобы в любой момент можно было провести точный анализ и принять решение о корректировке бюджета.

Почему проект выглядит успешным, но приносит убытки

Проект может успешно выполняться с точки зрения задач, но при этом быть финансово неэффективным. Это особенно актуально для проектов с длительным циклом, когда накопленные расходы на разных этапах не сопоставляются с фактическими доходами. Обычно это происходит по нескольким причинам.

Недооценка расходов. На этапе планирования часто учитывают только очевидные затраты — например, оплату труда команды. Но в процессе работы появляются дополнительные расходы: услуги подрядчиков, лицензии сервисов, комиссии платежных систем.

Рост сроков проекта. Если проект длится дольше, чем планировалось, увеличиваются трудозатраты сотрудников и стоимость работы команды. Это напрямую влияет на итоговую прибыль проекта.

Нерегулярные платежи клиентов. Даже прибыльный проект может вызвать финансовые сложности, если оплата от клиента поступает позже, чем компания должна оплачивать свои расходы. Задержки платежей приводят к кассовым разрывам и создают риск дефицита денежных средств для оплаты текущих задач.

Отсутствие прозрачности по проектным финансам. Когда доходы и расходы не разделены по проектам, руководителю сложно оценить их реальную эффективность. В такой ситуации часто невозможно определить, какие направления бизнеса приносят прибыль, а какие требуют сокращения затрат или пересмотра стратегии.

Чтобы избежать подобных ситуаций, компании заранее рассчитывают бюджет проекта и регулярно контролируют его исполнение. При этом важно использовать инструменты учета и планирования, которые позволяют видеть финансовую картину в разрезе каждого проекта.

Т-Бизнес секреты: новости, анонсы событий, советы предпринимателей

Телеграм‑канал: 68 412 читателей

Т‑Бизнес секреты: новости, анонсы событий, советы предпринимателей
Подписаться

Что такое бюджет проекта

Бюджет проекта — финансовый план, который показывает все доходы и расходы, связанные с выполнением проекта. Он помогает оценить экономическую эффективность проекта и заранее понять, будет ли он прибыльным.

Как вести бюджет проекта

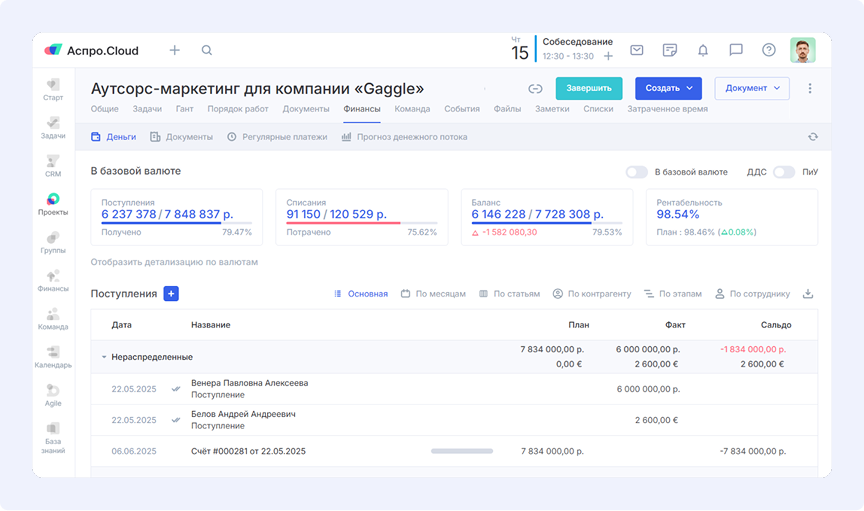

Пример ведения бюджета проекта

В бюджет проекта обычно входят несколько ключевых показателей:

  1. Доходы проекта. Это деньги, которые компания получает от заказчика за выполнение работ или оказание услуг.
  2. Расходы проекта. Это все затраты, необходимые для реализации проекта: оплата труда сотрудников, услуги подрядчиков, программное обеспечение и другие ресурсы.
  3. Маржа проекта. Разница между доходами и расходами. Этот показатель показывает, какую прибыль принесет проект компании.
  4. Резерв на риски. Дополнительный запас бюджета на случай непредвиденных расходов: изменения сроков, дополнительные задачи или рост стоимости услуг.

Из чего состоит бюджет проекта

Чтобы финансовая модель проекта была точной, важно учитывать все категории затрат:

  1. Команда проекта. Наиболее значительная часть бюджета. В нее входит зарплаты сотрудников, бонусы и премии за участие в проекте.
  2. Подрядчики. В проектах часто участвуют внешние специалисты: дизайнеры, разработчики, маркетологи или аналитики. Их услуги также входят в бюджет проекта.
  3. Программное обеспечение и лицензии. Для выполнения задач команде могут понадобиться различные сервисы и инструменты: системы управления проектами, CRM, сервисы аналитики, облачные решения.
  4. Оборудование. В некоторых проектах требуется дополнительная техника или инфраструктура: серверы, рабочие станции или специализированное оборудование. Эти расходы следует учитывать как единовременные, так и регулярные.
  5. Налоги и комиссии. Эти расходы часто забывают учитывать, хотя они напрямую влияют на итоговую прибыль проекта.
  6. Резерв на риски. Часть бюджета, которая используется для покрытия непредвиденных затрат.
Что входит в доходы и расходы бюджета проекта
На какие доходы и расходы подразделяется бюджет проекта

Как формируется бюджет проекта

Формирование бюджета проекта проходит несколько этапов.

Определение цели проекта. Создание бюджета требует четкого осознания всех элементов, которые входят в проект. Именно это лежит в основе точных расчетов расходов и ожидаемой прибыли.

Необходимо четко обозначить:

  • какую цель преследует проект;
  • какой итоговый результат должен быть получен;
  • в какие временные рамки необходимо выполнить работу;
  • какие ресурсы потребуются — от состава исполнителей до технических решений.

Все важные аспекты фиксируются в письменной форме — в краткой характеристике, техзадании или соглашении с заказчиком. Этот документ служит базой для построения всей последующей финансовой модели.

Разделение проекта на этапы. Оценка затрат и контроль над ходом проекта осуществляется путем разделения его на этапы и отдельные действия. Такой метод обеспечивает точный учет и эффективное управление финансовыми потоками.

На первом этапе проект разделяют на смысловые фрагменты — например, анализ, проектирование, реализация. Далее внутри каждого из них составляют перечень конкретных задач. Обязательно нужно установить ответственных за выполнение и сроки их завершения — это позволяет рассчитать трудозатраты и примерно определить стоимость. Каждый этап представляет собой совокупность работ с четко заданными расходами и временными рамками.

Определение ресурсов и затрат на них. На данном этапе формируется полный перечень всех ожидаемых затрат. Здесь и начинается детальная проработка финансовых показателей.

Расчет может проводиться разными способами: методом «снизу вверх» (на основе конкретных задач), «сверху вниз» (при распределении уже заданного бюджета) или путем анализа аналогичных предыдущих бюджетов. Крайне важно предусмотреть все необходимые расходы, чтобы обеспечить выполнение всех обязательств перед заказчиком.

Определение сроков бюджетного плана. На основе анализа всех расходов и доходов формируется структура бюджета — документ, содержащий:

  • объем оплаты со стороны клиента;
  • расписание поступления средств (аванс, промежуточные выплаты, окончательный расчет);
  • прогнозируемые расходы, разнесенные по этапам работ;
  • величину финансового резерва;
  • ожидаемую прибыль.

Как правило, такой план представляют в виде табличной формы с разделением по задачам, этапам и временным периодам. Такой подход позволяет не только визуализировать информацию, но и эффективно управлять проектом, легко внося изменения по ходу реализации.

Утверждение с клиентом. После завершения составления бюджета его необходимо согласовать с заказчиком и утвердить среди членов команды. Все основные параметры — суммарная стоимость, сроки выплат, порядок передачи этапов работ — закрепляются в договоре.

Затем крайне важно контролировать соблюдение бюджета:

  • учет поступлений и реальных затрат;
  • сопоставление запланированного и фактического показателей;
  • оперативное обнаружение расхождений и оперативный пересмотр действий.

Сделать это можно вручную, используя таблицы, либо воспользоваться специализированными программами — выбор зависит от объемов проекта и предпочтений коллектива.

Пример ведения учета по проектам в специализированных системах
Ведение финансового учета в специализированных системах
Аватар дайджеста

Рассылка: как вести бизнес в России

Пять полезных писем пришлем сразу после подписки. В них — бизнес‑идеи, готовые промпты для нейросетей, советы, как выбрать налоговый режим и получать пассивный доход

Аватар дайджеста

Как контролировать финансы в процессе работы

После запуска проекта важно регулярно отслеживать его финансовые показатели. Для этого необходимо:

  1. Сравнение плана и факта. Компания должна регулярно анализировать плановые расходы, фактические затраты и отклонения бюджета. Такой анализ помогает вовремя заметить перерасход средств.
  2. Контроль расходов. Все расходы проекта необходимо фиксировать и привязывать к конкретному проекту. Это позволяет отслеживать, какие статьи бюджета увеличиваются быстрее всего.
  3. Контроль оплат. Важно следить за выставленными счетами и поступлением денег от клиентов. Это помогает избежать кассовых разрывов и контролировать финансовые потоки проекта.

Типичные ошибки в бюджетировании

При планировании бюджета проекта часто допускаются ошибки:

  1. Недооценка трудозатрат. Задачи могут занимать больше времени, чем было запланировано, из‑за чего увеличиваются расходы на команду.
  2. Отсутствие резерва. Если бюджет не предусматривает запас средств, любые дополнительные расходы могут сделать проект убыточным.
  3. Неучтенные расходы. Иногда забывают учитывать комиссии сервисов, налоги и дополнительные задачи, которые появляются в процессе работы.
  4. Игнорирование движения денег. Даже прибыльный проект может привести к кассовому разрыву, если не учитывать сроки поступления платежей. Чтобы предотвратить финансовые ямы, используйте платежный календарь.

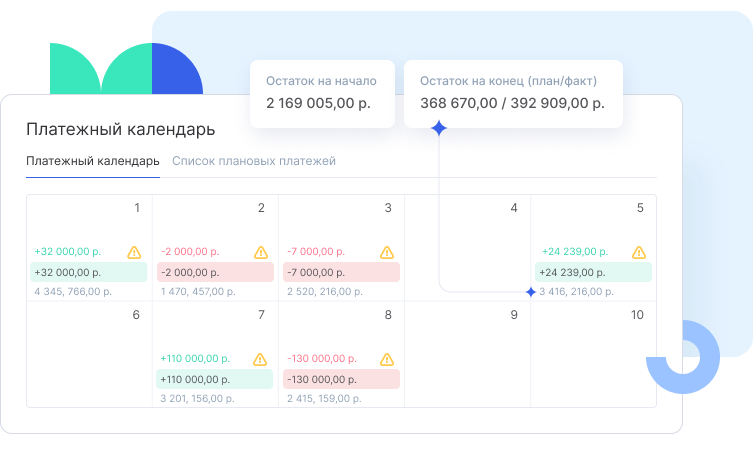

Как вести платежный календарь
Пример платежного календаря

Вывод

Финансовое планирование — важная часть управления проектами. Без четкого бюджета и регулярного контроля расходов компания может не заметить, что проект становится убыточным.

Чтобы этого избежать, важно:

  • заранее рассчитывать бюджет проекта;
  • учитывать все виды расходов;
  • закладывать резерв на риски;
  • регулярно сравнивать плановые и фактические показатели.

А использование специализированных систем учета помогает быстрее анализировать финансовые результаты проектов и принимать управленческие решения.

Комментарии проходят модерацию по правилам редакции


Больше по теме
Оборотный капитал и скорость роста: выдержит ли ваш бизнес масштабирование?

Многие компании начинают испытывать финансовое напряжение именно в период роста. Продажи увеличиваются, но денег в бизнесе становится меньше. Всё потому, что масштабирование требует капитала — и не каждый бизнес к этому готов

Новости

Подпишитесь на рассылки

Собираем самые полезные материалы, интересные мероприятия и важные новости в коротких письмах. Вы можете подписаться на одну из рассылок или на все сразу.

62K подписчиков

Дважды в неделю

Как вести бизнес в России

Важные новости, бизнес‑кейсы, разборы законов и практические советы для предпринимателей

15K подписчиков

Раз в неделю

Как зарабатывать на маркетплейсах

Новости торговых площадок, инструкции для селлеров и лайфхаки успешных продавцов

20K подписчиков

Раз в две недели

Мероприятия для бизнеса

Анонсы вебинаров, конференций и других событий для предпринимателей

3K подписчиков

Раз в две недели

Рассылка для бухгалтеров

Новости и советы, которые помогут упростить работу и больше зарабатывать
